含光校区消防改造项目3月20日施工进度

发布日期:2025-03-20 作者:李营社 编辑:基建处

含光校区消防改造项目施工情况汇总

一、中盛锦源施工情况

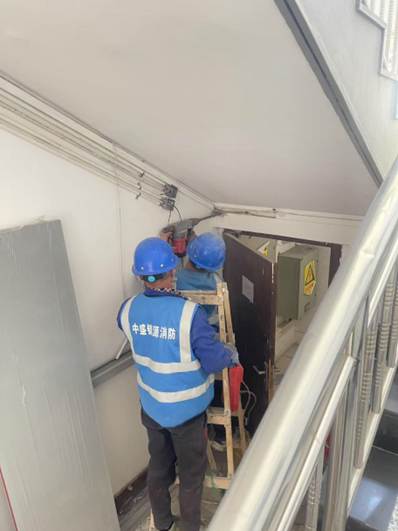

14号楼公寓今日施工情况

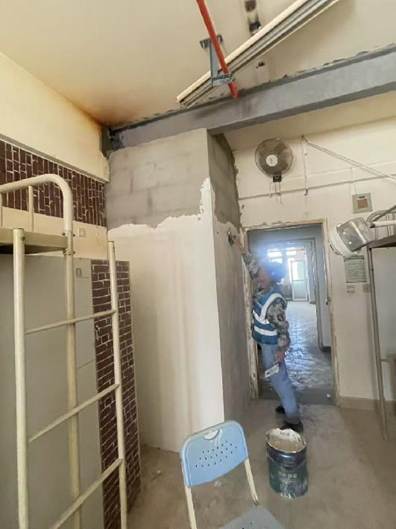

1层通风井刮腻子 北侧防火门收口

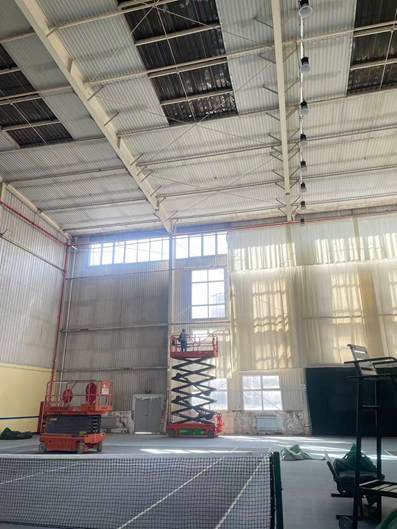

2、旧网球馆今日施工情况

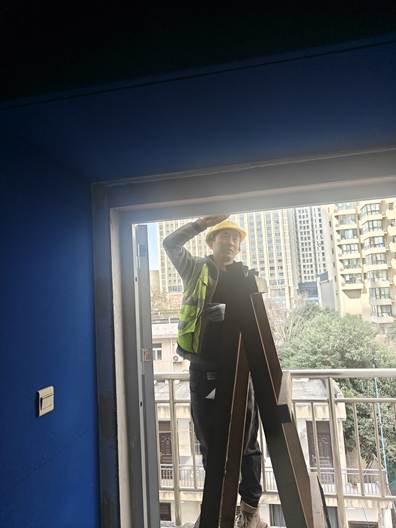

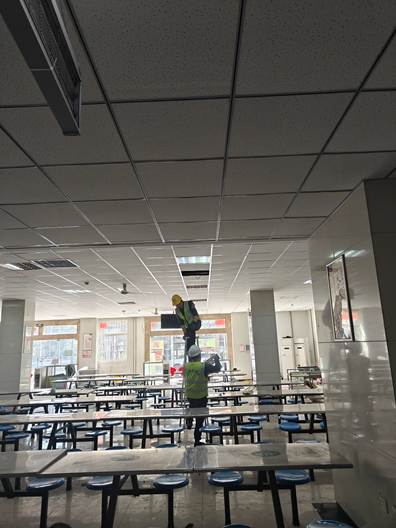

窗帘、窗纱悬挂 应急照明线管施工

3、剩余未完成工程量

4号公寓楼:

1、屋面消防管维修、未施工

2、屋面电梯机房门开启方向错误

3、屋面电梯机房消防报警、烟感、应急电话、电梯迫降未施工

4、屋面排烟机和控制箱未施工

5、8层走廊消防管道施工完后吊顶破坏后未恢复

6、电梯前厅消防箱玻璃破碎、主管道未刷漆

7、排烟井涂料、及风筏未安装施工,疏散指示灯脱落未恢复

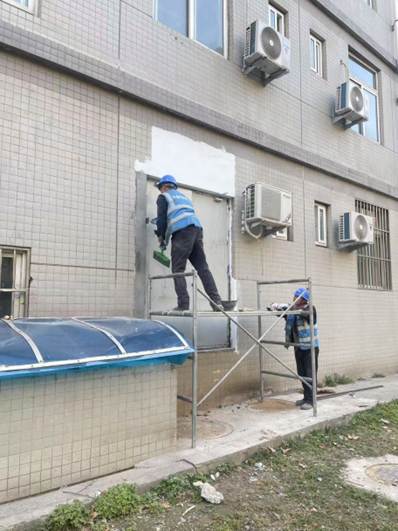

8、北侧疏散门收口、室外踏步未施工

旧网球馆:

1、北侧、南侧防火门收口未完成

2、窗帘、窗纱悬挂未完成

3、消防报警系统未调试

二、中天航建施工情况

1、室外消防今日施工情况

5号楼消防室外水泵结合器接通

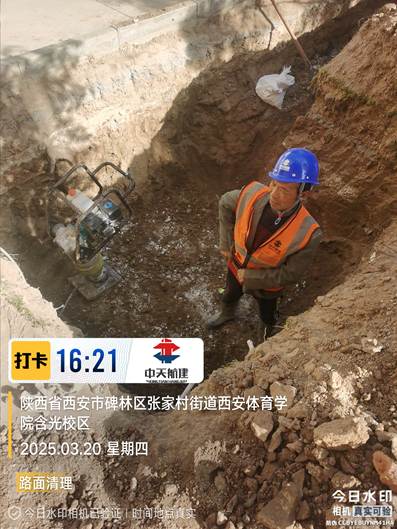

八号楼强电管道管沟开挖完成 2号综合楼北电井三七灰土夯实

3、剩余未完成工程量

1、五号楼室外水泵接合器砌井

2、田径馆室外消火栓管道安装

3、一、二号公寓楼管沟、阀门井垫层

5、地下车库出口室外消火栓管道安装

6、竞技体校水泵接合器井三七灰土层

三、力安达施工情况

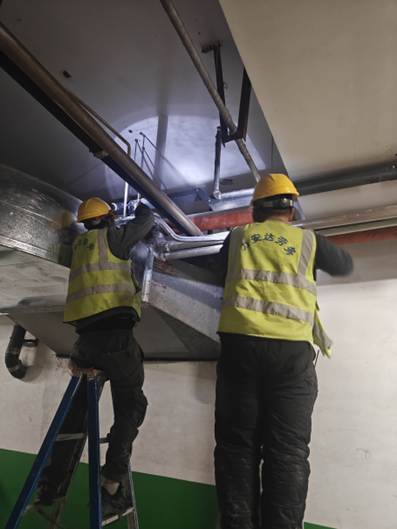

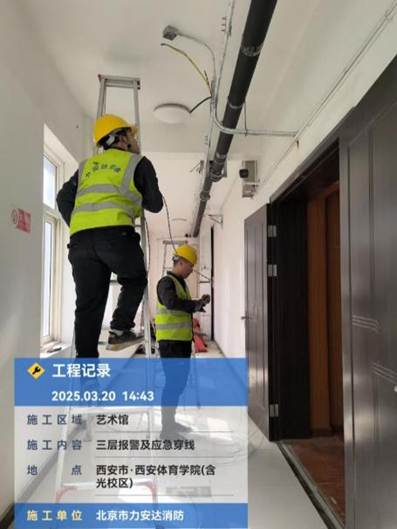

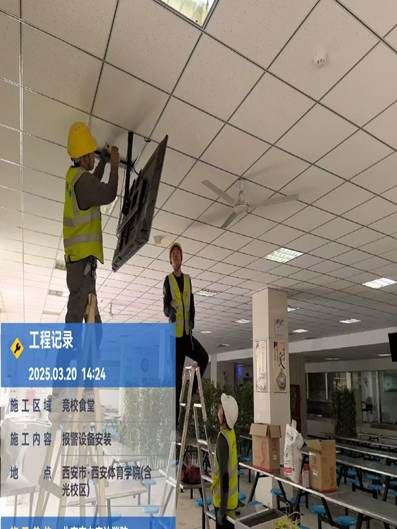

1、力安达一标段今日施工情况

1a603b45731df3ca9b511a72c804791 a16b89e91d529027c44f5bfe40b0059

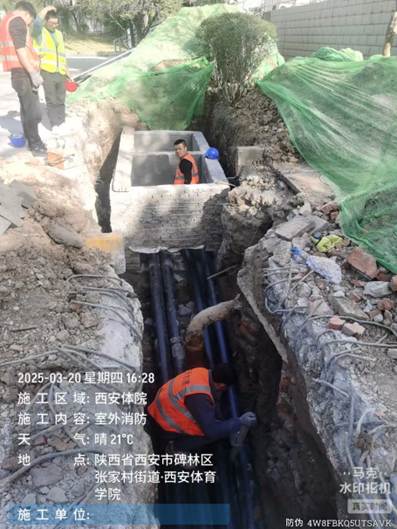

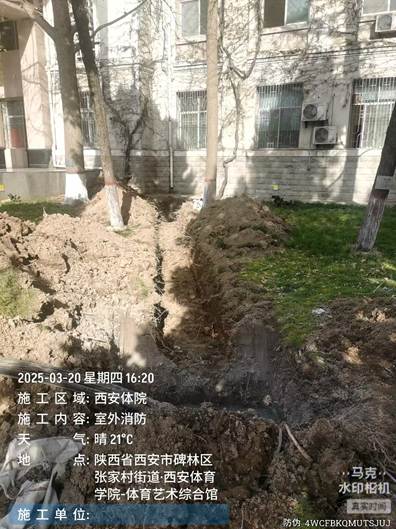

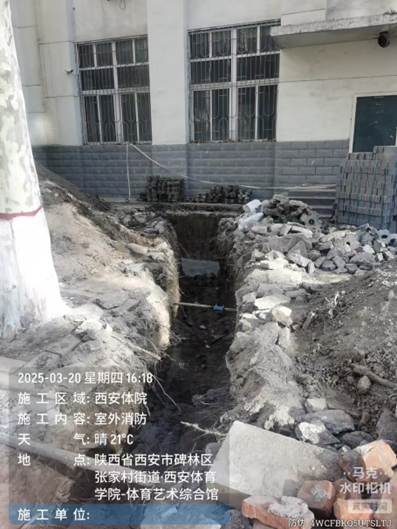

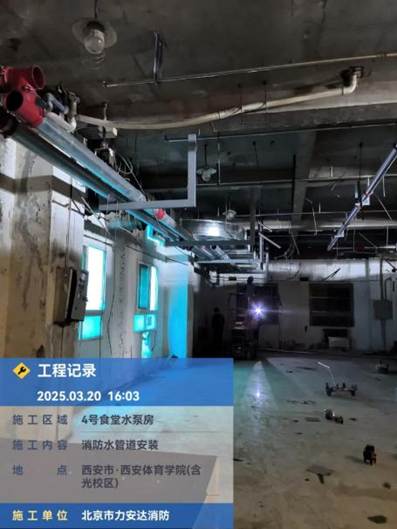

2、力安达二标段今日施工情况

e9bc772bb4f38ad5531059fd79be182 54d695266fe6a40bcd2b5861cc4e432

室外消防水管敷设完成40%

3、剩余未完成工程量(一标段)

研究生交流中心:

1、消防水喷淋立管连接水箱间未完成(变更)

2、地下室风机房风管碰口未完成

3、地下室报警配管穿线未完成(变更)

4号食堂:

1、北侧排烟窗未完成

2、洞口修补未完成

3、东侧出下沉广场防火门未安

新教学楼:

楼梯间风井加固未完成(变更)

新网球馆:

洞口修补未完成;(变更)

艺术馆:

报警穿线设备安装未完成

竞技馆:

1、报警设备安装未完成

2、防火门未安装完成

3、通风风管后厨未安装完成

4、剩余未完成工程量(二标段)

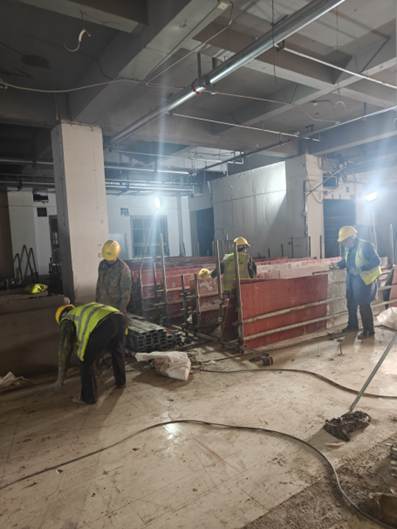

1、水泵房水箱基础完成5个,剩余3个未完成

2、水箱焊接完成2个,剩余6个未完成

3、水泵房消防喷淋管道安装完成30%

4、室外消防水管安装完成40%

                                                                       陕西中基项目管理有限公司

                                                                                   2025年3月20日
