鄠邑校区地下人防桩基础施工有序推进 南端防排水进度取得新突破

发布日期:2025-04-08 作者:王深宏 供稿:齐卫民 编辑:基建处

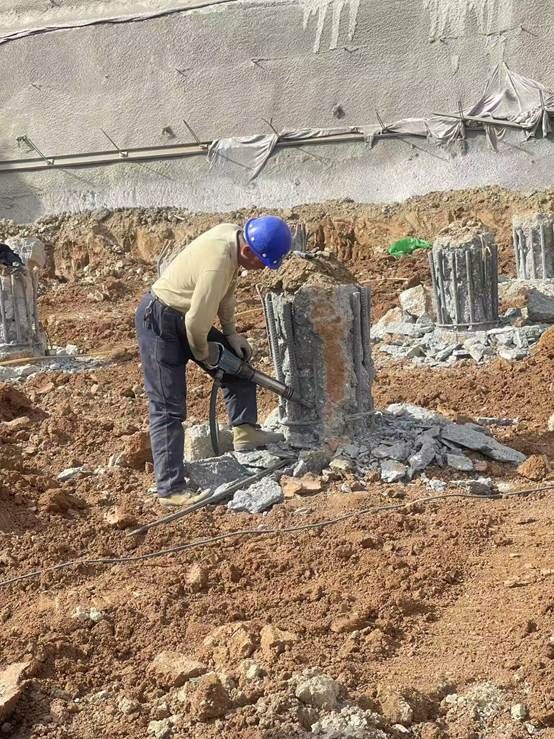

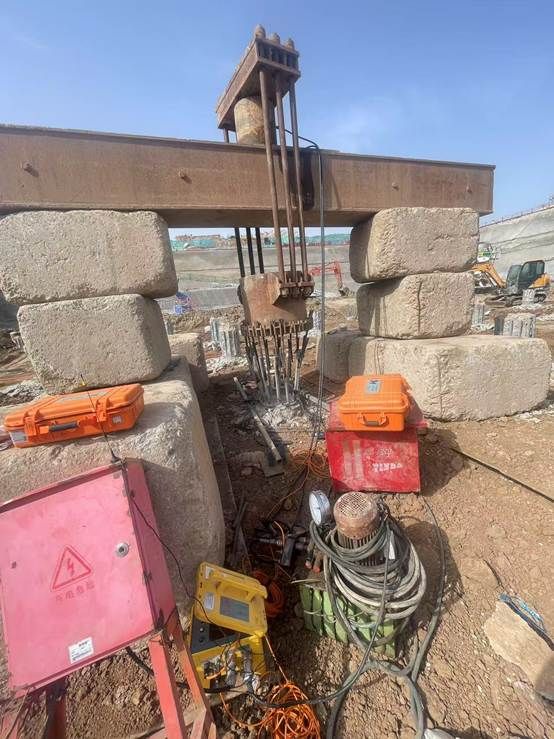

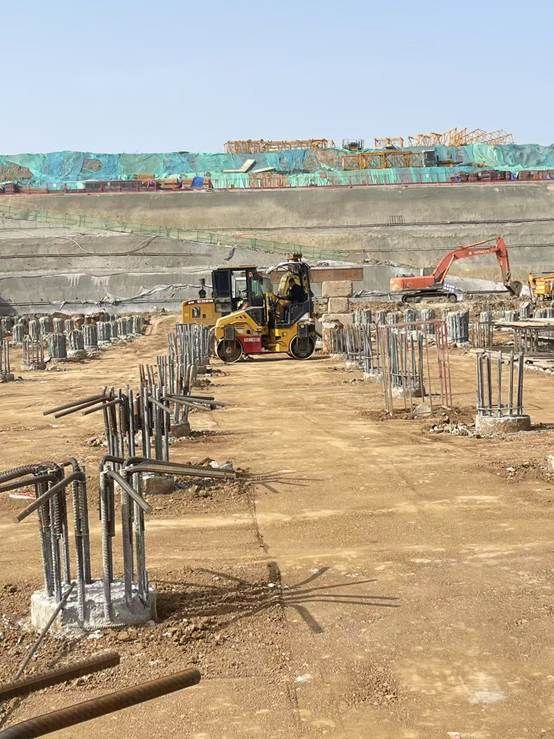

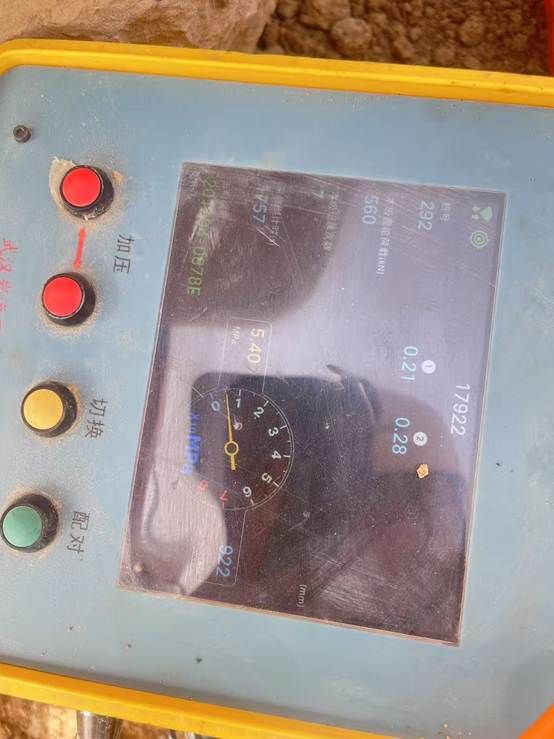

48日,鄠邑校区地下人防工程取得阶段性进展。工程团队当日完成钢筋锚固焊接26根,破桩头24根,G-l/1-4轴防水垫层底层已平整压实,南端排水沟施工进度突破60%。此外,静载试验中291号桩检测已完成,231号桩正在加压检测‌。施工过程中,施工团队严格把控质量与安全,采用机械与人工结合的方式高效推进桩基处理。目前工程整体平稳有序,后续将继续优化施工流程,确保按期完成建设任务。
